涂装案例:
东北地区某塔筒厂,3月份施工完一批塔筒外表面涂层,涂层配套如下,施工完面漆2-3天后,采用塑料薄膜包装,并放置在室外的场地上。1个月后(4月份),检查发现面漆涂层与中间漆涂层存在层间附着力差。于是找到鲁南油漆技术部,要求帮忙分析下原因。

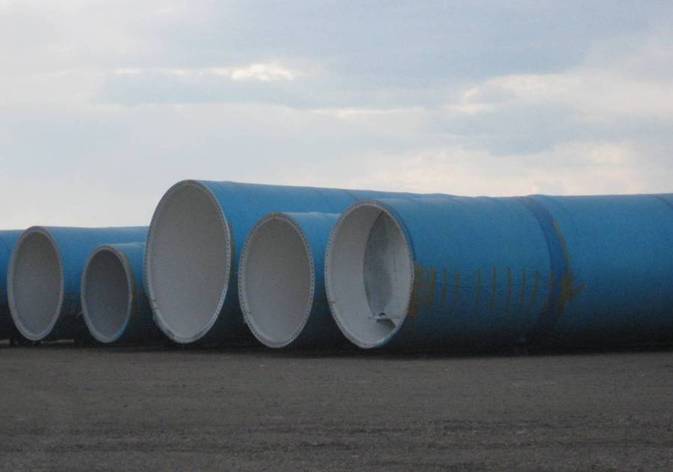

风塔涂层干燥后,用塑料薄膜包裹放置于室外
1个月后,拆开塑料薄膜,涂层可以用粘附的胶带直接撕掉

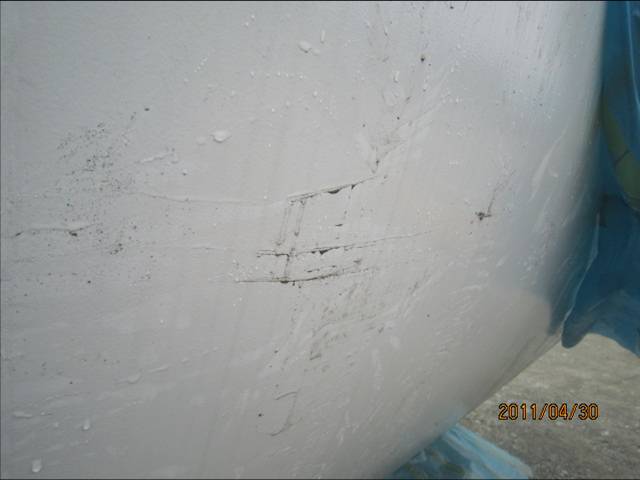

包裹在塑料薄膜内涂层表面存在较多的凝结水

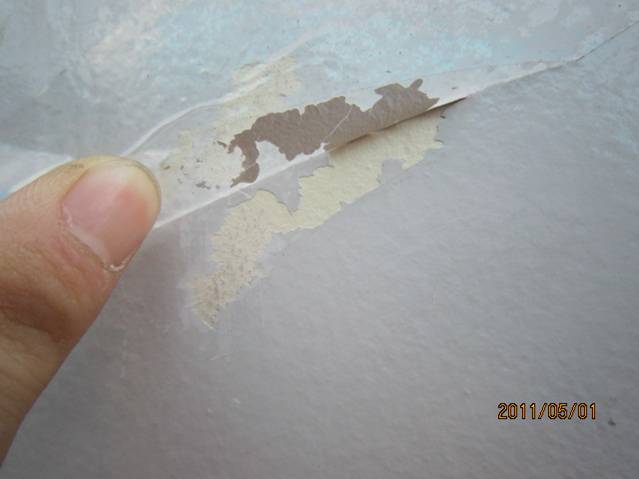

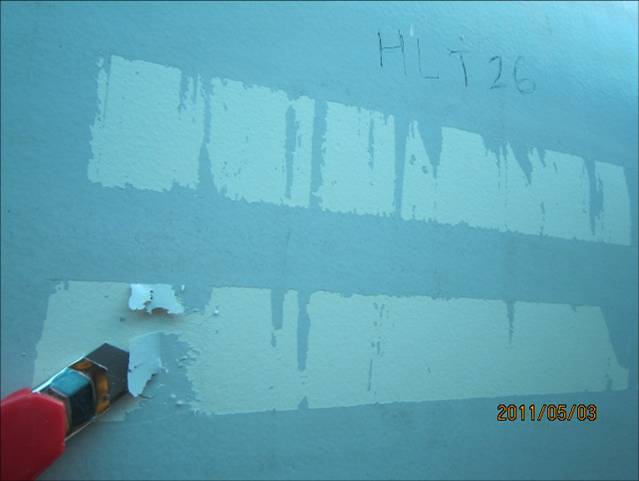

涂层附着力较差,用胶带和刀片很容易去除面漆涂层
2、原因分析:
东北地区3月份三月平均温度是 -3℃ ~ 7℃,在这个温度下,勉强可以施工低温固化型的环氧类底漆(最低零下5℃),聚氨酯面漆(零上2℃);超过这个最低极限,则不能施工。同时,相应的延长干燥时间;
例如环氧富锌底漆,在5℃的情况下施工,表干时间是两天半;完全固化25天。
该工程底漆和面漆的涂装间隔,应该保证48小时以上的涂装间隔。面漆涂装完成后,应该保证一个月的自然晾干时间。如遇雨雪天气,应该用篷布等遮盖。天气放晴后,去掉遮盖物。
但实际上,该工程在面漆施工完3天后,就用塑料薄膜包裹,造成以下情况:
